電網項目關鍵指標動態預警方法研究
掃描二維碼
隨時隨地手機看文章
引言
電網項目作為關系國計民生的關鍵項 目之一,對其嚴格把控風險因素與規避不確定因素至關重要[1—2]。到2023年11月為止,全國新增發電裝機容量超過2.83億kw,其中,太陽能發電新增裝機超1.6億kw\風電新增裝機超4139萬kw,合計超2億kw。同時,電網項目具有規模大\風險因素較多\投資高\(yùn)涉及部門雜等特點,相互間的協調性不足將直接影響電網項目的正常運行[3—4]。因此,識別電網項目各階段的風險因素,動態調整各工序的實施,有助于提升電網項目的精益化管理水平。
許多學者針對電網項目關鍵指標預警展開了研究。文獻[5]結合電網項目風險預警識別結果,分別從設計、采購、運輸、施工、輸配電價、融資方案、財務管理、征用土地、現場條件、氣候因素、當?shù)鼐用?、環保政策、當?shù)卣?3個維度設計了電網項目風險評價指標。文獻[6]利用層次分析法和熵權法,結合多指標融合加權,提取關鍵離群節點特征,完成關鍵節點識別。文獻[7]對電網項目物資合同履約風險預警管控機制的重要作用進行了探討,結合電網項 目物資合約履約風險分析,提出了電網項目物資合同履約風險預警管控機制的構建措施。文獻[8]構建了一套基于項目生命周期理論與正態分布擬合技術的電網項目預警模型,用于項目全過程關鍵節點的預警分析。文獻[9]對電網基建多項目管理中風險預警的方法進行詳細說明,并對風險預警的構建進行進一步研究,以推動電網基建多項目風險預警的發展。文獻[10]根據項目全生命周期實施流程,設計項 目計劃完成的風險分級動態預警方法,并建立了完備的風險發現、預警、釋放、評價四位一體管理模式,形成了項目風險監控?cái)?shù)據庫。文獻[11]收集總結問題項目案例集,對風險因素進行補充完善,構建了能源投資項目風險評價指標體系。上述研究成果對電網項目或其他類型建設項 目的風險預警展開了研究,但隨著電網項目投資力度的不斷增加,面臨的風險因素越來越多,因此,識別影響電網項 目的關鍵指標,進而提出相應的改進措施尤為重要。
基于此,本文識別了電網項目動態預警影響因素,指出其會對“投資—成本—進度”造成一定偏差影響。采用網絡計劃技術,提出電網項目動態預警方法,并對實際工程進行算例分析,驗證了動態預警方法的科學性和有效性,能夠有效提升電網項 目的管理控制水平。
1 電網項目動態預警分析

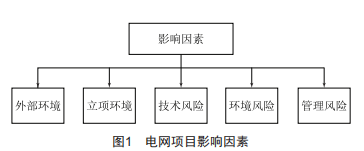

電網項目實施過程中,受到多種因素的影響,會發生進度偏離計劃周期、投資成本上漲等情況,實時關注各類風險預警信息,能夠規避各類風險的發生。通過收集各類研究文獻及現場調研收集資料可知,外部環境、立項環境、技術風險、環境風險、管理風險5個維度的因素對電網項 目的“投資—成本—進度”會造成一定的影響,具體如圖1所示。
為將電網項目風險預警控制在偏差范圍內,結合上述圖1中各維度的影響因素,分別從整體項目、單體項目、預警指標三個層面厘清其相互之間的映射關系,從而實時監控各工序偏差預警信息。同時,由電網項目動態預警相關文獻研究和工程資料調研可知,動態預警步驟具體包括三個方面:一是根據電網項目各工序計劃執行時間,繪制網絡計劃圖,能夠初步獲得電網項目關鍵路徑及相關工序時間參數;二是隨著電網項 目的逐步推進,確定是否受到上述圖1中相關因素的影響,實時更新網絡計劃圖,不斷調整電網項目關鍵路徑及相關時間參數信息;三是基于網絡計劃圖和實際執行圖,計算各道工序偏差閾值。
2 電網項目動態預警方法設計
2.1 網絡計劃圖相關原理
網絡計劃圖是一種電網項目進度管理和控制的有效工具,可以幫助電網項目團隊明確工作關系、優化資源分配、提高項目執行力。本文采用網絡計劃圖,分解電網項 目,實現電網項 目 目標,提高電網項目的成功率。
假設一個電網項目為P,將其劃分為n道工序,利用各工序間邏輯關系繪制網絡計劃圖,計算各工序的時間參數,即最早開始時間(ESij)、最早完成時間(EFij)、最遲開始時間(LSij)、最遲結束時間(LFij)、總時差(TFij)、自由時差(FFij)等,具體計算表達式如下。
2.1.1最早開始時間
工序(i,j)最早開始時間在該工序所有緊前工序完成后才能開始,即緊前工序全部完成之后可能開始的最早時間,具體計算表達式為:
(1)
式中:(i,j)為工序前后節點;EShi為緊前工序的最早開始時間;Thi為緊前工序的持續時間。
2.1.2最早完成時間
工序(i,j)最早完成時間即該工序最早開始時間加上該工序的工期,具體計算表達式為:
式中:EFij為該工序的最早開始時間;Tij為該工序的持續時間。
2.1.3最遲開始時間
工序(i,j)在不影響整個項 目按期完成的前提下,有一個最遲必須開始時間,具體計算表達式為:
式中:LFij為該工序的最遲結束時間;Tij為該工序的持續時間。
2.1.4最遲結束時間
工序(i,j)最遲結束時間為該工序最遲開始時間加上該工序工期,具體計算表達式為:
式中:LSij為該工序的最遲開始時間;Tij為該工序持續時間。
2.1.5總時差
在不影響電網項目總工期的前提下,工序(i,j)存在的最大機動時間,具體計算公式為:
式中:LTj為工序(i,j)完成節點j的最遲時間;ETi為工序(i,j)開始節點i的最早時間;dij為工序(i,j)的持續時間。
2.1.6自由時差
對于工序(i,j),在不影響緊后工序最早開始時間的前提下,可使用的最大機動時間,具體計算公式為:
2.2提出動態預警方法
根據上一節網絡計劃圖相關原理,考慮工序間的邏輯關系,繪制電網項目網絡計劃圖,確定電網項目各工序的時間參數,實時跟蹤各工序的偏離情況,確定是否處于預警狀態。具體動態預警流程如圖2所示。
3 實證分析
為驗證本文設計電網項目動態預警方法的有效 性和科學性,對某電網項目進行實證分析。
3.1 項目介紹
該項目由14道工序組成,項目開始時間為2020年3月8日,計劃工期為285天,具體如表1所示。
表1工序間邏輯關系與持續時間
項目序號 |
項目名稱 |
計劃天數 /d |
邏輯關系 |
1 |
挖掘 |
10 |
— |
2 |
地基 |
50 |
1 |
3 |
加入墻 |
22 |
1 |
4 |
墻壁 |
75 |
2 |
5 |
屋頂 |
35 |
2 |
6 |
電氣一次 |
50 |
3 |
7 |
電氣二次 |
40 |
4 |
8 |
打掃、清理 |
65 |
5 |
9 |
庫門 |
40 |
6 |
10 |
墻壁 1 |
25 |
7、8、9 |
11 |
墻壁 2 |
35 |
10 |
12 |
調試 1 |
20 |
11 |
13 |
調試 2 |
10 |
12 |
14 |
驗收 |
20 |
13 |
表1中,位于關鍵路徑上的工序?yàn)?1→2→4→7→10→11→12→13→14。
3.2結果分析

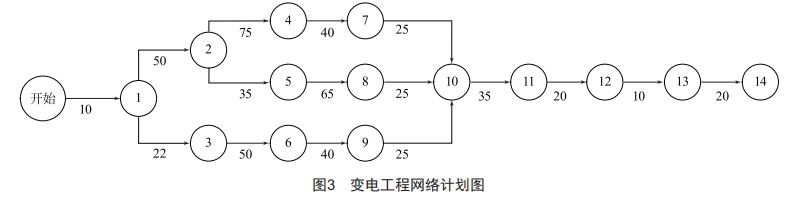

根據表1中各工序間的邏輯關系和持續時間,繪制相應的網絡計劃圖,如圖3所示。
結合上述網絡計劃圖,可以計算出各道工序的自由時差和偏差區間,具體如表2所示。
表2各道工序自由時差和偏差區間
項目序號 |
項目名稱 |
自由時差 |
偏差區間 |
1 |
挖掘 |
0 |
0 |
2 |
地基 |
0 |
0 |
3 |
加入墻 |
53 |
[0 ,53] |
4 |
墻壁 |
0 |
0 |
5 |
屋頂 |
25 |
[0 ,25] |
6 |
電氣一次 |
53 |
[0 ,53] |
7 |
電氣二次 |
0 |
0 |
8 |
打掃、清理 |
15 |
[0 , 15] |
9 |
庫門 |
53 |
[0 ,53] |
10 |
墻壁 1 |
0 |
0 |
11 |
墻壁 2 |
0 |
0 |
12 |
調試 1 |
0 |
0 |
13 |
調試 2 |
0 |
0 |
14 |
驗收 |
0 |
0 |
由表2可知,工序1、2、4、7、10、11、12、13、14為關鍵工序,若受到風險因素的影響,將直接造成電網項目的工期延誤,浪費資源,增加成本。如工序4延誤10天,電網項目工期將延誤10天,反之亦然。而工序3、5、6、8、9偏差區間分別為[0,53]、[0,25]、[0,53]、[0,15]、[0,53],也就是說,在合理偏差區間內,將不會直接影響電網項目的進度。
4結束語
電網項目因其特殊性,會受多個維度的影響,造成工期增加、資源浪費和工期延長。本文在深入梳理現有研究成果和調研資料的基礎上,分別從外部環境、立項環境、技術風險、環境風險、管理風險5個維度,指出了電網項目“投資—成本—進度”的影響因素;采用網絡計劃圖相關原理,設計了電網項目動態預警方法,用于實時關注電網項目的開展,從而將風險控制在偏差預警范圍內,盡可能不發生與實際工況脫離的現象。
[參考文獻]
[1] 雷川麗,劉博,蘇黎,等.電網投資項 目后評價模型研究—以湖南電力Y公司投資項目為例[J].中國集體經濟,2024(3):87-90.
[2] 田笑,孫海森,王瑞武,等.新形勢下電網基建項目投資分配[J].中國電力企業管理,2023(33):36-37.
[3]張志鵬,樓嘉程,馬曉偉,等.基于投資能力反饋的電網規劃項 目投資時序優化研究 [J].農電管理,2023 (11):41-42.
[4]黎清姚,王延杰,何振邦.電網精準投資下的中壓優質電壓規劃項目優選研究[J].電氣時代,2023(10):115-119.
[5]韓玉海.電網建設項目風險評價指標體系的構建[J].山東工業技術,2013(8):55-56.
[6]蘇黎,賀雨晴,楊碩,等.基于離群點檢測的電網項目關鍵節 點預警算法 [J]. 吉林大學學報(信 息科學版),2022,40(3):488-495.
[7]茹禮堅.電網項目物資合同履約風險預警管控機制研究[J].科技與創新,2021(15):112-113.
[8]文凡,王薇,成飛,等.基于生命周期理論和正態分布擬合技術的 電網項 目關鍵節點預警分析 [J].浙江電力,2020,39(5):66-73.
[9]劉杰.電網基建多項目風險預警方法研究[J].低碳世界,2016(23):97.
[10]馮帆,侯保江,徐進,等.項目計劃完成風險分級動態預警實踐研究[J].航天工業管理,2023(10):110-113.
[11] 葛嬌嬌.“一帶一路”沿線能源投資項目風險識別、評估和預警研究[D].南京:南京信息工程大學,2023.
2024年第10期第21篇
